Ксения Миронова
Редактор раздела
Инженеры часто спорят о терминах и нормативах для ливневой канализации. Путаница в документах мешает принимать верные проектные решения.
Мы собрали вопросы, которые пользователи задают экспертам службы поддержки систем «Кодекс» и «Техэксперт». Ответы помогут вам проектировать без ошибок.
1. Ливневая или дождевая — есть ли разница?
Вопрос.
В чем отличие ливневой системы водоотведения от дождевой?
Ответ.
Ни в чем, это синонимы.
Обоснование:
• В п. 3.27 СП 32.13330.2018 есть термин «централизованная ливневая система водоотведения».
• Отдельного понятия «дождевая система» в стандартах нет. Часто используют объединяющую запись: «ливневая (дождевая) канализация».
• В разных документах встречается разная терминология, но смысл один: это система для отвода поверхностных сточных вод.
Что делать.
Используйте термины как равнозначные. Не тратьте время на поиск несуществующих различий.
2. Где можно ставить опоры освещения рядом с ливневкой?
Вопрос.
На каком расстоянии от ливневой канализации можно заливать фундамент для опор освещения?
Ответ.
Не менее 1 метра.

Расстояние от самотечной канализационной трубы до фундамента опоры освещения должно быть не менее 1 метра.
Обоснование:
Четкого понятия «охранная зона ливневой канализации» в нормативах нет, но есть требования к минимальным расстояниям. Согласно п. 12.35 СП 42.13330.2016 расстояние от самотечной канализационной трубы до фундамента опоры освещения должно быть не менее 1 метра (в свету).
Что делать.
Соблюдайте этот отступ. Это гарантирует, что вы не повредите трубу при монтаже и эксплуатации опоры.
3. Как подобрать насосы?
Вопрос.
Указано, что насосная станция должна быть оборудована не менее чем двумя рабочими агрегатами. Т. е. для ливневых вод подходит схема «два рабочих насоса и один резервный»? Т. е. каждый насос можно подобрать на 50% расчетного расхода?
Ответ.
Каждый рабочий насос должен быть рассчитан на 100% расчетного расхода. Схема «два рабочих насоса по 50% + один резервный» для ливневой канализации не подходит.
4. Как подобрать напорные линии?
Вопрос.
Сколько требуется напорных линий от КНС до точки сброса (длина — до 2 км)? Можно применять схему «2 линии на пропуск 50% расчетного расхода каждая»?
Ответ.
Их количество и диаметр определяются расчетом по п. 8.2.6 СП 32.13330.2018. Проектировщик решает, будет это одна или две линии, исходя из обеспечения надежности.
Что делать.
Не ищите готовых шаблонов. Делайте детальный гидравлический расчет и обосновывайте свои решения в проекте.

5. Где ставить ревизии на стояках ливневки в жилом доме?
Вопрос.
Два пункта в СП 30.13330.2020 противоречат друг другу. П. 21.8 говорит «через 3 этажа», а п. 21.15 — «на нижнем этаже и далее через 40 метров». Как быть?
Ответ.
Руководствуйтесь пунктом 21.15.
Обоснование:
• Пункты не противоречат, а дополняют друг друга.
• П. 21.8 — это общее требование для всей системы ливневой канализации (прочистки на горизонтальных участках, поворотах).
• П. 21.15 — это частное требование конкретно для расстановки ревизий на стояках.
Что делать.
На стояках ревизии расставляем в соответствии с требованиями п. 21.15, в остальных случаях — 21.8.
6. Какая система в многоэтажке: самотечная или напорная?
Вопрос.
Система для отвода стоков от кровельных воронок без специального оборудования — это самотечная система, работающая в напорном режиме, или напорная?
Ответ.
Нормативно это напорная система.
Обоснование:
• Фактически система самотечная, но при сильном дожде она заполняется целиком и работает под давлением.
• СП 30.13330.2020 делит ливневые канализации только на «самотечные» и «напорные». Из-за способности работать под напором такую систему следует относить к напорным.
Что делать.
В проектной документации называйте систему напорной, как этого требует классификация в СП.
7. Можно ли выпускать воду с асфальта на газон?
Вопрос.

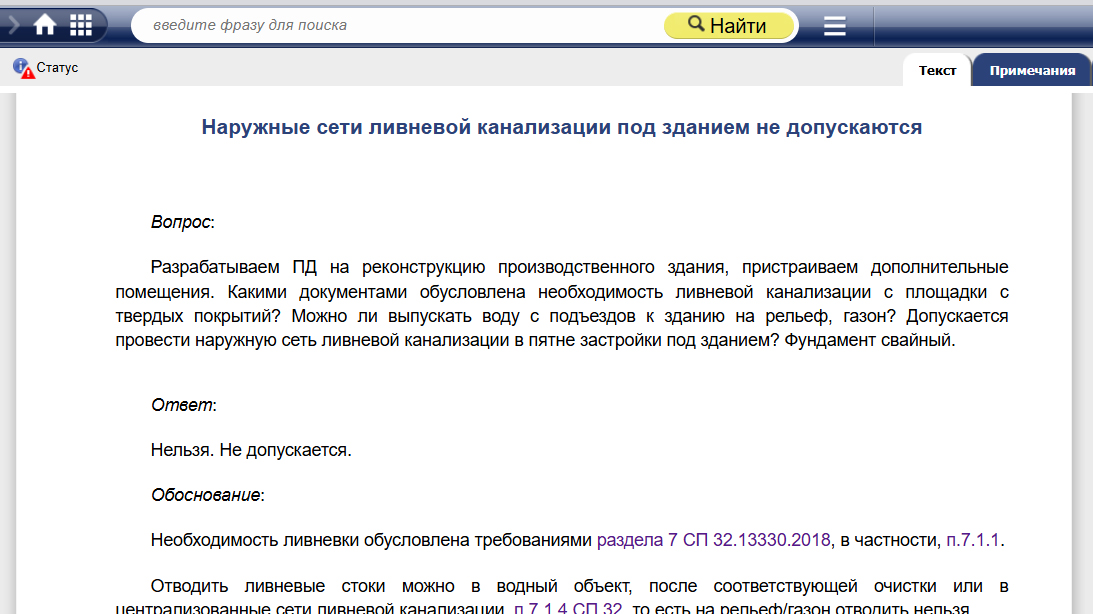

Нужно ли делать ливневку с площадки с твердым покрытием? Можно ли отводить воду на рельеф или в газон? Допускается провести наружную сеть ливневой канализации в пятне застройки под зданием? Фундамент свайный.

Ответ.
• Ливневка требуется по п. 7.1.1 СП 32.13330.2018.
• Сброс на рельеф/газон запрещен. Стоки нужно направлять в централизованную ливневую сеть или на очистные сооружения (п. 7.1.4 СП 32).
• Прокладка под зданием запрещена. Соблюдайте минимальные расстояния от зданий согласно п. 6.1.3 СП 32.
Что делать.
Проектируйте наружные сети ливневой канализации за пределами пятна застройки с подключением к коллектору или очистным сооружениям.

8. Кто отвечает за отсутствие разрешения на ливневку?
Вопрос.
Несет ли специалист стройконтроля ответственность, если ливневую канализацию строят без разрешения?
Ответ.
Нет, не несет.
Обоснование:
Проверка наличия разрешительной документации (РнС) не входит в обязанности строительного контроля.
Что делать.
Специалисту стройконтроля важно знать свои законные обязанности, чтобы не брать на себя чужую ответственность.
Итог.
Проектируя ливневую канализацию, работайте с актуальными редакциями СП. Помните, что многие решения остаются на усмотрение проектировщика и должны быть подробно обоснованы гидравлическими расчетами и ссылками на нормативы.
Булгаков Анатолий Александрович
Эксперт системы «Помощник проектировщика», служба поддержки пользователей в области водоснабжения и водоотведения.
